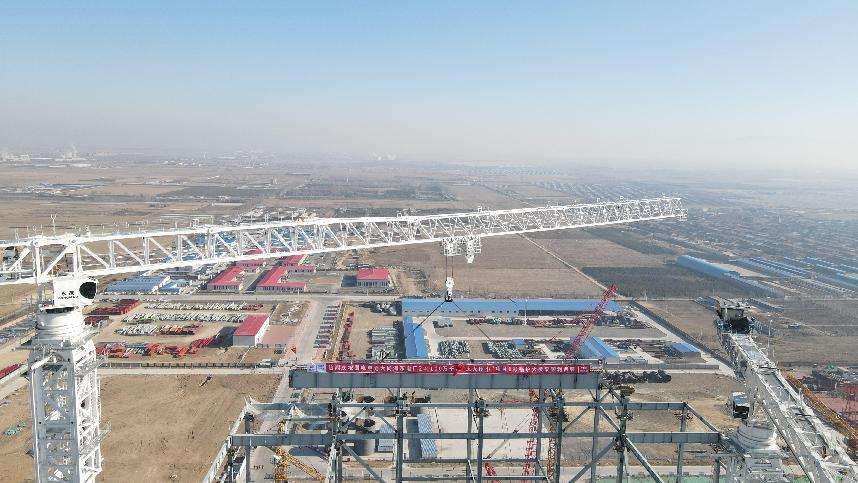

news日前,由駐皖央企中能建建筑集團承建的國電電力山西大同湖東電廠2×1000兆瓦“上大壓小”項目1號機組鍋爐大板梁順利開吊,實現從鍋爐鋼架開吊到大板梁吊裝僅用5個月17天的百萬機組行業工期佳績。大板梁的順利開吊,標志著1號鍋爐主體框架基本完成,為鍋爐受熱面安裝奠定了堅實的基礎。
大板梁作為鍋爐鋼結構中最關鍵、最具標志性的構件,是整個項目建設中吊裝難度最大的部件之一。該工程1號機組鍋爐大板梁及次梁共240根,其中大板梁5根,包含3根上下疊梁結構板梁。為確保吊裝工作順利進行,吊裝前,項目部對大板梁進行設備檢查、撓度測量和尺寸復查,并對吊耳進行現場著色檢驗直至驗收合格;專業科編制嚴謹的吊裝方案,并組織班組作業人員進行安全技術交底,明確吊裝作業中的工序要點、危險源識別和防范措施,提高吊裝作業的安全性及可操作性;吊裝過程中,作業人員嚴格按照預定方案執行,各級管理技術人員及安監人員全程旁站監督,項目領導跟蹤督導,確保吊裝過程中的安全質量。
該項目通過建設2臺裝機容量100萬千瓦超超臨界一次再熱、間接空冷燃煤機組,同步安裝建設煙氣脫硫、脫硝裝置,利用“三塔合一”布置方式,極大提高能源利用效率。項目建成后,單臺機組額定采暖抽汽量可達1000噸/時,全廠年均熱效率為59.82%,對進一步優化當地電源結構、提高能源利用效率、增進民生福祉具有重要意義。
